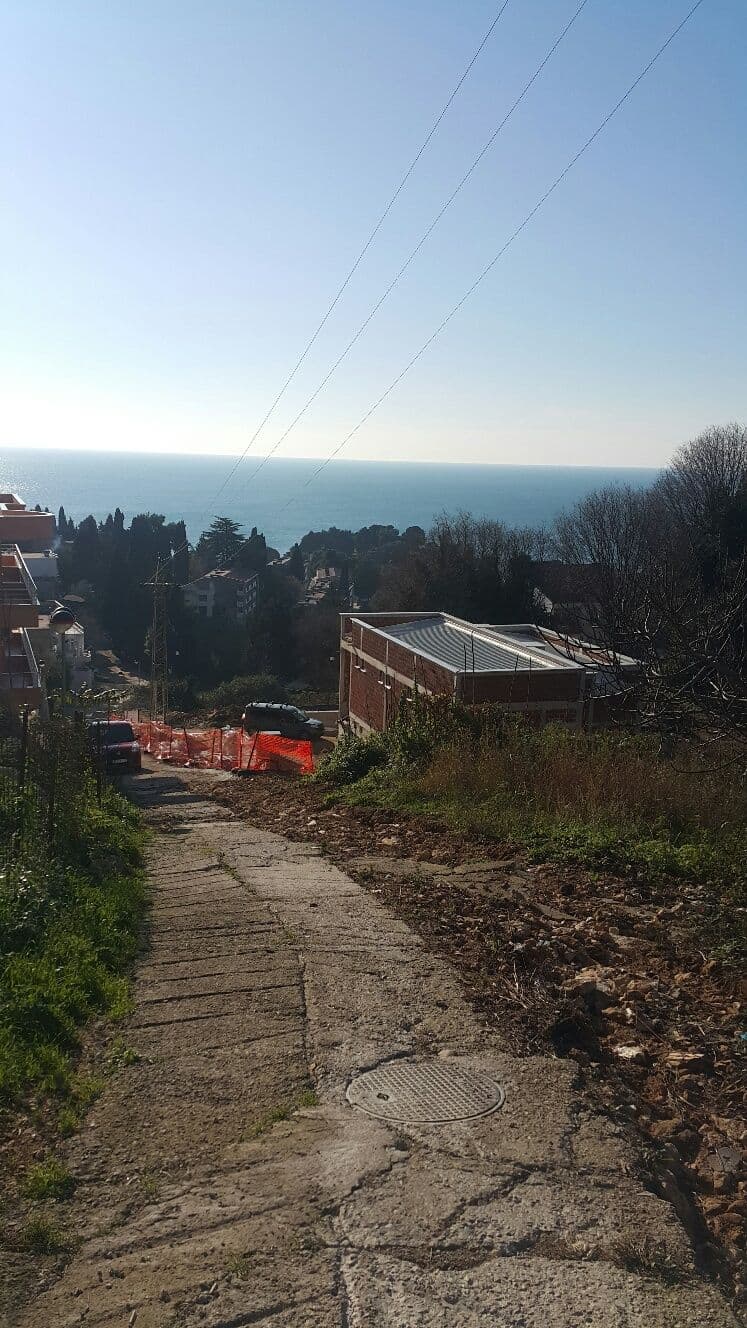

Predstavnici te kompanije ističu da je do sada završeno polaganje 35 kilovoltnog kabla, dugog 4,2 kilometra, od trafostanice “Kodra” do trafostanice “Novi Ulcinj” “Pored loših vremenskih prilika i duge kišne sezone, radove su dodatno komplikovale podzemne vode u okolini trafostanice “Grad”, kao i nepostojanje katastra postojećih instalacija na kompletnoj dionoci polaganja kablovskih vodova”, kazali su iz CEDIS-a.
Oni dodaju da je postavljanje tog kabla podrazumijevalo i raskopavanje frekventnih saobraćajnica u užem gradskom jezgru, što je radove činilo složenijim.
“Predstoji postavljanje dva kabla od deset kilovolti prema Maloj plaži, čime će uklapanje trafostanice “Novi Ulcinj” biti kompletno završeno”, naveli su u cEdIS-u, dodajući da će ti radovi, ali i sanacija raskopanih dionica okončati prije početka turističke sezone.
Preopterećenje
Realizacijom najvažnijeg infrastrukturnog projekta u Ulcinju i jednog od najvećeg u CEDiS-u, biće riješeno ljetnje preopterećenje vazdušnog voda iz trafostanice 110/35 kilovolti “Kodra” do trafostanice 35/10 kilovolti “Grad”.
“Problem preopterećenja nastao je usljed nekontrolisane rekonstrukcije postojećih i gradnje novih objekata na području koje se napaja električnom energijom iz trafostanice “Grad”, pa je nova trafostanica neophodan infrastrukturni preduslov, za dalju turističku valorizaciju primorske opštine”, rekli su iz CEDIS-a.
Oni govore da je ljeti potrošnja struje u Ulcinju izuzetno visoka, a dugogodišnja nelegalna gradnja i izostanak detaljnih prostornih planova su blokirali razvijanje i osavremenjavanje distributivne mreže.
Napajanje
Gradnjom trafostanice “Novi Ulcinj” kvalitetnije napajanje električnom energijom može očekivati više od 3.000 korisnika sa područja Pinješa, Nove mahale, Meteriza, Pristana, Starog grada, ali i hoteli Albatros, Mediteran i Holegro.
“Takođe, bolje distributiranje struje može očekivati i 5.527 potrošača iz užeg gradskog jezgra usljed rasterećenja trafostanice “Grad”, koja godinama unazad, tokom špica sezone, radi u režimu preopterećenja”, ukazali su u CEDIS-u i dodali da su prethodna i ova godina značajan korak naprijed u poboljšanja naponskih prilika.
“Nakon što trafostanica bude počela rad poboljšanje u dobijanju struje će značajno osjetiti građani Ulcinja”, poručili su iz te kompanije.
Investicioni projekti od značaja
U CEDIS-u ističu da je njihov osnovni zadatak, koji se trude da obavljaju odgovorno i dosljedno, stabilno i pouzdano napajanje električnom energijom oko 387.000 korisnika elektrodistributivnog sistema u Crnoj Gori.
“Zato posebnu važnost poklanjamo planiranju i realizaciji investicionih projekata. Prošla godina završena je sa višemilionskim investcijama u rekonstrukciju i izgradnju elektrodistributivne mreže”, naveli su u kompaniji.
